Existe uma pergunta que todo dono de construtora já fez e quase nunca conseguiu responder na hora, quanto essa obra está custando agora? A resposta costuma chegar semanas depois, no fechamento contábil ou quando a última nota fiscal aparece na mesa. A essa altura o dinheiro já saiu, e a decisão que teria salvado a margem já passou do ponto.
A apropriação de custos da obra é o processo que fecha essa lacuna. Ela apura o que foi efetivamente consumido em cada serviço, quantidade de material, horas de equipe, horas de equipamento, valores pagos a terceiros, e devolve essa informação para o item de orçamento correspondente.
O resultado é duplo. De um lado, você descobre a produtividade real das suas equipes. De outro, descobre onde a margem está sendo consumida. Sem apropriação, a construtora tem contabilidade, números corretos que chegam tarde. Com apropriação, ela tem gestão de obra.
O que é apropriação de custos
Apropriar significa atribuir um custo ao objeto que o gerou. Na indústria esse objeto é um produto, na construção, é uma obra, uma etapa ou um serviço. O conceito nasce na contabilidade de custos e desce ao canteiro com um objetivo prático, saber onde o dinheiro foi consumido com precisão suficiente para agir.
Na prática, a apropriação de custos da obra tem duas faces que precisam andar juntas. A face física apura quantidades, quantos metros quadrados de alvenaria a equipe entregou naquela semana, quantos sacos de argamassa foram consumidos, quantas horas o operador ficou na máquina. A face financeira converte isso em dinheiro e joga o valor no lugar certo da estrutura de custos.
Quem só faz a face financeira sabe quanto gastou, mas não sabe por quê. Quem só faz a face física sabe a produtividade, mas não sabe o impacto no resultado. As duas juntas explicam o desvio e apontam a correção.
É esse retorno de informação que dá sentido ao orçamento analítico de obras. Um orçamento detalhado que nunca é confrontado com a execução é apenas um documento comercial. Confrontado, vira instrumento de controle.
Por que o orçamento sozinho não garante o custo da obra
Ainda se repete no setor a ideia de que basta um bom orçamento para dar conta da previsão de custos de um empreendimento. Ele dá conta da previsão, e só. O orçamento é uma fotografia tirada antes da obra existir, com preços de uma data específica e produtividades tiradas de tabelas de referência ou do histórico da empresa.
Entre essa fotografia e o encerramento da obra, a realidade age. E ela age sempre nas mesmas frentes:
- Produtividade abaixo da prevista, a equipe entrega menos metros quadrados por dia do que a composição assumiu, e a mesma etapa consome mais dias de folha.
- Perda e desperdício de material, quebra, sobra de corte, estocagem malfeita e retrabalho elevam o consumo real acima do coeficiente orçado.
- Ociosidade de equipamento e equipe, uma frente parada esperando material ou liberação continua custando aluguel, combustível e salário.
- Variação de preço de insumo, entre a cotação do orçamento e a compra efetiva, meses se passam e o preço muda.
- Mudança de escopo, alterações pedidas pelo cliente durante a execução raramente voltam ao orçamento com o mesmo rigor com que saíram dele.
Nenhuma dessas frentes aparece sozinha. Ela aparece quando alguém mede. E medir, aqui, é exatamente o que a apropriação faz, reduzir a distância entre o que foi previsto e o que aconteceu, transformando essa distância em um número investigável.
Apropriação de custos na rotina da obra: como colocar em prática
Todo o resto do processo depende do que é registrado em campo. Um número apurado de forma frouxa não erra só naquela etapa, ele contamina a comparação com o orçamento, distorce a leitura de produtividade e envenena o histórico que vai servir de base para orçar as próximas obras. Dado ruim é pior do que dado nenhum, porque produz uma conclusão confiante e falsa.
Três decisões antes do primeiro registro
A primeira é definir a unidade em que o serviço será apurado. Metro quadrado de alvenaria, metro cúbico de concreto, hora de equipamento, peça montada. Parece detalhe, mas é o que mais destrói dado de produtividade na prática. Se uma frente aponta em metro quadrado e outra em número de paredes, os dois registros não somam e nenhum deles conversa com o orçamento.
A segunda é fechar a fronteira do que está sendo medido. Qual pavimento, qual bloco, qual trecho, e o que entra ou não entra naquele serviço. Em frentes grandes vale quebrar em partes menores, porque acompanhar uma torre inteira como bloco único esconde a variação entre andares. Junto com a fronteira vem a quantidade total prevista, que é a régua contra a qual o avanço será lido.
A terceira é combinar o método executivo com a equipe. Não faz sentido medir produtividade de uma tarefa que cada turma faz de um jeito diferente. Se o método varia, a variação que aparece no número é de processo, não de desempenho, e a conclusão sai errada.
Quem registra e com que instrumento
Apontamento não é tarefa para quem estiver com a agenda mais livre. Quem registra precisa distinguir serviço concluído de serviço apenas iniciado, e precisa perceber quando uma frente parou por falta de material ou por liberação atrasada. Isso pede presença diária e domínio técnico do serviço. Quando a responsabilidade fica difusa entre várias pessoas, o registro simplesmente não acontece.
O instrumento mais comum é o boletim de produção preenchido no fim do turno, com quantidade executada por frente, efetivo presente e horas trabalhadas. Quando a suspeita é de ociosidade, a observação em intervalos ao longo do dia mostra o que o boletim não mostra, porque captura o tempo em que a equipe esteve parada e não apenas o que ela entregou. Fotos com data resolvem a comprovação de etapas que serão cobertas por serviços posteriores. O diário de obras amarra tudo isso ao contexto do dia, com clima, efetivo e ocorrências.
O que se registra enquanto a obra anda
Com a preparação pronta, a coleta corre em paralelo à execução e cobre três frentes. A produção do dia, que alimenta o avanço físico. O consumo de material, que revela perda quando comparado ao coeficiente da composição de preços unitários. E as horas de equipe e de equipamento, que expõem produtividade e ociosidade.
Nada disso vira controle enquanto o número fica no papel. Cada quantidade apurada e cada valor pago precisam ser vinculados ao item de orçamento que consumiu aquele recurso. É esse vínculo que permite ler custo real contra custo previsto de forma contínua, etapa por etapa, e não apenas no encerramento.
Aparecendo diferença, o trabalho deixa de ser registrar e passa a ser investigar. Foi quantitativo levantado a menos, preço acima do cotado, produtividade abaixo da prevista ou retrabalho. Cada resposta pede uma ação diferente, e todas elas só valem enquanto ainda há obra pela frente.
Custo direto e custo indireto na apropriação
A classificação entre direto e indireto não é burocracia contábil, ela define o como de cada apropriação. Um grupo é atribuído de forma imediata, o outro exige um critério de distribuição.
Custo direto
É o custo que existe por causa do serviço e desaparece se o serviço não for executado. Materiais aplicados, mão de obra que executa a tarefa e equipamentos empregados na frente de trabalho entram aqui. A apropriação é direta, aquele caminhão de areia foi para a obra X, etapa de contrapiso, ponto final.
Na prática, cada tipo de custo direto tem sua própria unidade de apuração. Material se apura por quantidade consumida vezes o preço efetivamente pago. A mão de obra se apura por horas trabalhadas na tarefa vezes o custo-hora do profissional, sempre com encargos incluídos. Equipamento se apura por horas de utilização vezes o custo-hora de operação, ou pelo valor do aluguel rateado no período.
Custo indireto
É o custo necessário para a obra existir, mas que não pertence a nenhum serviço específico, canteiro, engenharia de acompanhamento, administração central, seguros, ART, taxas e licenças. Não há como apontá-lo diretamente a uma etapa, então ele precisa de rateio.
Os três critérios mais usados são horas dedicadas por profissional, percentual do valor de contrato de cada obra e percentual de avanço físico. Nenhum é perfeito. O que decide a qualidade do dado não é a sofisticação do critério, e sim a consistência, um critério simples mantido do início ao fim gera histórico comparável, um critério refinado que muda a cada trimestre não gera nada.
Centro de custo: a estrutura que recebe a apropriação
Coletado o dado, ele precisa de um destino. O centro de custo é esse destino, uma árvore que espelha o orçamento e recebe os lançamentos reais.
O nível de detalhe é decisão estratégica. Apropriar tudo em "Obra Residencial Alfa" é fácil e inútil, você sabe que gastou demais, mas não onde. Apropriar por insumo individual é preciso e insustentável, ninguém mantém esse ritmo por dezoito meses.
O equilíbrio prático fica no nível de etapa ou serviço, o mesmo em que o orçamento foi montado. Se existe uma linha orçada chamada "alvenaria de vedação", precisa existir um destino chamado "alvenaria de vedação". Essa simetria é o que permite comparar os dois lados sem conciliação manual.
Um teste rápido, se para responder "quanto custou a alvenaria?" alguém precisa abrir um arquivo e filtrar linhas, a estrutura ainda não está pronta. A resposta deveria estar disponível a qualquer momento.

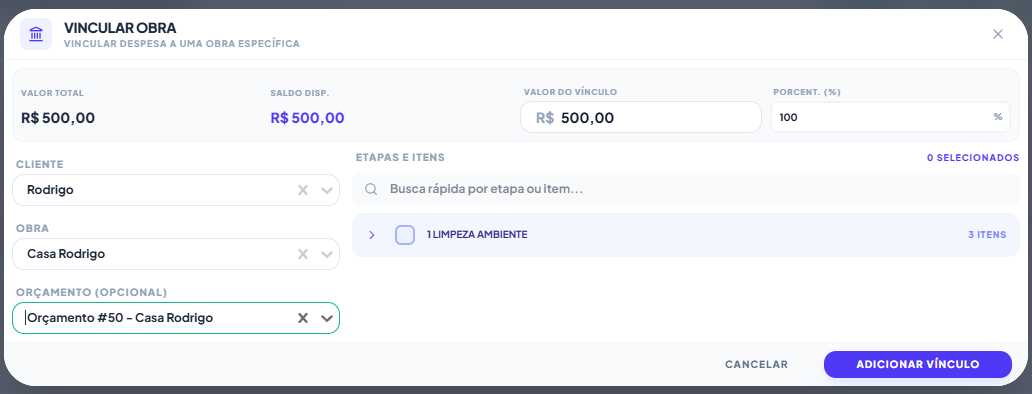

Na prática, essa vinculação acontece no momento do lançamento. No i9 Obras, ao registrar uma despesa você aponta a qual cliente e a qual obra ela pertence, seleciona o orçamento correspondente e desce até as etapas e itens que aquele gasto consumiu. A tela mostra o valor total do documento, o saldo ainda disponível para vínculo e o percentual já direcionado.
Um mesmo documento pode ser dividido entre mais de uma obra. Uma nota de R$ 500 pode ter R$ 300 vinculados a um empreendimento e R$ 200 a outro, com o saldo disponível diminuindo a cada vínculo até fechar os 100%. É o que resolve, na rotina, o problema de rateio descrito mais acima. Uma compra em lote, um equipamento compartilhado entre frentes ou um serviço que atende duas obras deixa de ser jogado por inteiro em um único destino só porque veio em um documento único.
A diferença em relação a uma planilha está no momento em que a informação nasce. Não existe uma segunda etapa de classificação para fazer depois, o custo já entra sabendo a que etapa pertence, e a gestão financeira de obras passa a trabalhar junto do orçamento. Quando chega a hora de olhar orçado x realizado, o dado está pronto, porque foi construído durante o lançamento e não reconstruído no fechamento do mês.
O que a construtora ganha com a apropriação
Os ganhos da apropriação de custos da obra não aparecem todos de uma vez. Eles se acumulam à medida que o histórico cresce e passam a se pagar já na segunda ou terceira obra apurada.
- Correção dentro da obra, não depois dela. Desvio identificado na etapa em andamento ainda pode ser revertido nas frentes seguintes.
- Orçamentos progressivamente mais precisos. Coeficientes reais substituem estimativas de tabela e reduzem o risco de subprecificação.
- Comparação entre obras. Com critério estável, dá para saber qual empreendimento e qual equipe entregam melhor desempenho, e por quê.
- Decisão de preço com base em dado. Saber a margem real por etapa muda a forma como a empresa negocia contrato e aditivo.
- Previsão de desembolso mais firme. O ritmo de consumo observado alimenta a projeção das etapas seguintes e melhora o cronograma físico-financeiro.
- Argumento diante do cliente e da fiscalização. Custo apurado e documentado sustenta pedido de aditivo e prestação de contas.
Os cinco erros mais comuns na apropriação
- Apropriar por fornecedor em vez de por etapa. Saber que você gastou R$ 89.000 na loja de materiais não ajuda. Saber que R$ 34.000 disso foi para alvenaria, sim.
- Lançar com semanas de atraso. Custo apropriado no mês seguinte não é controle, é relatório. Quando o número chega, a etapa acabou.
- Ignorar os custos indiretos. Deixar administração e engenharia de fora faz toda obra parecer mais lucrativa do que é e distorce a comparação entre projetos.
- Apurar mão de obra sem encargos. Os encargos incidem sobre a mão de obra e apenas sobre ela. Usar salário bruto subestima o custo real de execução de forma sistemática.
- Não registrar o contexto do canteiro de obras. Chuva, quebra, retrabalho e paralisação explicam desvios. Sem esse registro, o número aparece sem causa, e desvio sem causa não vira aprendizado.
- Deixar o tempo parado fora da conta. Equipe esperando liberação e máquina ociosa continuam consumindo salário, aluguel e combustível. Apropriar só as horas produtivas some com esse custo até o fechamento.
- Descartar o desvio pequeno. Uma quebra a mais, meia hora de espera. Isolado não muda nada, e é por isso que ninguém registra, mas repetido em todas as frentes vira o estouro da etapa.
Perguntas frequentes sobre apropriação de custos
Com que frequência devo apropriar os custos da obra?
O apontamento de produção e efetivo deve ser diário, os lançamentos financeiros, no momento em que o documento chega. A análise comparativa pode acompanhar o ciclo de medição. Intervalos maiores transformam o dado em histórico, quando o desvio aparece, a etapa já foi concluída e não há mais margem de correção.
Como apropriar custos indiretos entre várias obras ao mesmo tempo?
Por rateio, com critério único mantido durante todo o período. Os mais usados são horas dedicadas por profissional, percentual do valor de contrato e percentual de avanço físico. Nenhum é perfeito, e a escolha importa menos que a estabilidade, só um critério constante permite comparar o desempenho de obras diferentes.
Qual nível de detalhe usar nos centros de custo?
O mesmo nível em que o orçamento foi estruturado, normalmente etapa ou serviço. Apropriar só por obra não indica onde está o problema, apropriar por insumo individual é insustentável na rotina. Vale aplicar a lógica da curva ABC, detalhe fino nos itens de maior peso financeiro, agrupamento nos de menor relevância.
Dá para fazer apropriação de custos em planilha?
Tecnicamente sim, e muitas construtoras começam assim. O limite não é o cálculo, é o ciclo de digitação, cada nota e cada apontamento precisam ser identificados, classificados e lançados manualmente. Com o volume de uma obra em andamento, o atraso é inevitável e o dado chega quando a decisão já não pode ser tomada. Em obras simultâneas, o problema se multiplica.
Nosso sistema de orçamento e controle de obras
Se você quer agilizar seus orçamentos e ter o resultado de cada obra sob controle, conheça nosso software de orçamento de obras e acesse o cadastro grátis. Nos primeiros 10 dias você tem acesso completo ao plano Profissional com todas as funcionalidades do software, após esse período, sua conta continua no plano Grátis.
Caso tenha interesse, também temos os planos pagos, nos quais disponibilizamos sem custo adicional as tabelas completas do Sinapi, Siurb-SP, Orse-SE, Sicro, Setop/Seinfra-MG, Seinfra-CE, Sudecap(BH), Agetop(GO)/Goinfra, Der(ES), Embasa(BA), Emop(RJ), Der(PR), Sedop(PA), SCO(Rio), Saneago(GO), Smop(Curitiba), Secid(PR) e CAESB(DF).
